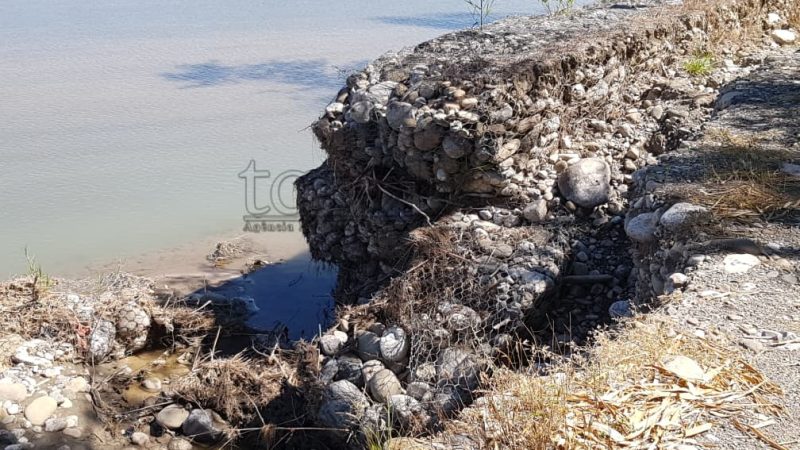

BOBONARU, 18 Juñu 2026 (TATOLI)-Korrente bee-mota sobu parte husi muru protesaun iha fronteira Mozon, aldeia Tunubibi, suku Tapo-Memo, postu administrativu Maliana, munisípiu Bobonaru, hafoin udan-boot ne’ebé tau loron hirak ikus ne’e.
Komunidade Tunubibi, Fernando Raul, preokupa no duvida ho kualidade obra ne’e, tanba konstrusaun muru ne’e seidauk to’o tinan lima maibé hetan ona danus dalabarak
“Ita fakar osan boot ba kompañia sira halo atividade konstrusaun, maibé ninia kualidade laiha. Ha’u lahatene tanba saida mak bele akontese hanesan ne’e. Tuir ami hatene bainhira obra ida atu la’o tenke iha estudu ida, site visited, halo avaliasaun bá terrenu, más realidade seluk fali. Foin halo tinan ida-ne’e, udan mai sobu fali, ha’u hanoin presiza halo avaliasaun ba ministériu relevante”, nia hato’o ohin.
Antigu Xefe Aldeia Tunubibi ne’e rekomenda ba ministériu relevante atu, antes halo reabilitasaun ba muru referidu, presiza halo avaliasaun téknika detalla kona-ba kondisaun rai no fluxu bee-mota atu garante kualidade obra no nia durabilidade iha tempu naruk.
“Ami povu ezije tenke halo konstrusaun ida permanente, ezemplu mak amostra daudaun Indonézia nia sorin ne’e halo tinan hira ona, ema nia ne’e metin, mota-boot tun mós nafatin de’it”, nia sujere.
Atu salva rai produtivu iha área ne’e, Fernando Raul mós rekomenda ba Governu atu konsidera konstrusaun muru protesaun hahú husi Mota Malibaka to’o Nunura.
“Tinan-tinan ita-nia rai produtivu ne’e mota lori hela de’it. Timór ne’e luan hira fali se rai produtivu ne’e mak mota lori hela de’it, saida mak akontese ba ita-nia agrikultór sira”, nia ketiona.
Komunidade José Lopes dehan katak muru protesaun ne’e estraga ona kuaze metru 15 tanba presaun bee ne’ebé maka’as, no nia husu Governu atu tau-atensaun urjente ba problema ne’e.
“Agora dalan hela de’it sorin. Bronjong sira monu hotu ona no balun komesa fera tan. Bee halai fali mai ita-nia, la kle’ur tan mota komesa loke mai tan de’it. Ida-ne’e presiza hadi’ak fali hodi salva rai sira tun ba ne’e, se la’e udan mai mota bele loke to’o Postu UPF tuan nia ne’e”, nia realsa.
Projetu muru protesaun ne’e implementa husi Ministériu Obra Públika (MOP), hahú iha fulan-Jullu 2024 no remata iha Jullu 2025. Obra ne’e ezekuta husi empreza Malilika Unipessoal Lda., ho valór kontratu hamutuk $1.450.061.93.
Jornalista: Sergio da Cruz
Editora: Maria Auxiliadora
